防城港高英3#配電工程獲2019年度廣西電網優質工程獎
2020-04-22 來源:未知 點擊:1531次
公司監理項目:防城港東興江平供電所新建高英3#配電臺區工程榮獲2019年度廣西電網公司優質工程獎.
一、工程概況
本工程位于防城港東興市江平鎮高英山山頂,高英部隊是屬于重要客戶,第一回10kV電源由10kV黃竹線供電,供電方式單一,供電線路不可靠,不滿足重要用戶的N+1供電要求。因此需對原有臺變進行改造,保證高英部隊的重要設備供電10分鐘內必須恢復供電。

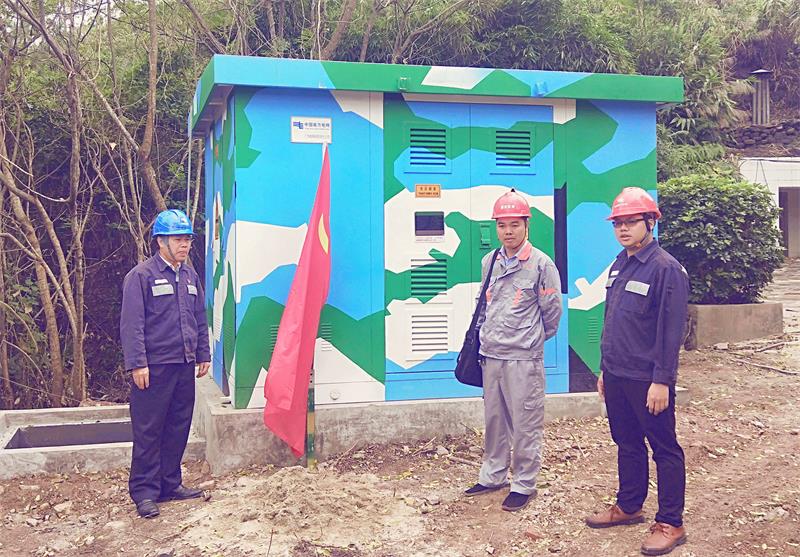

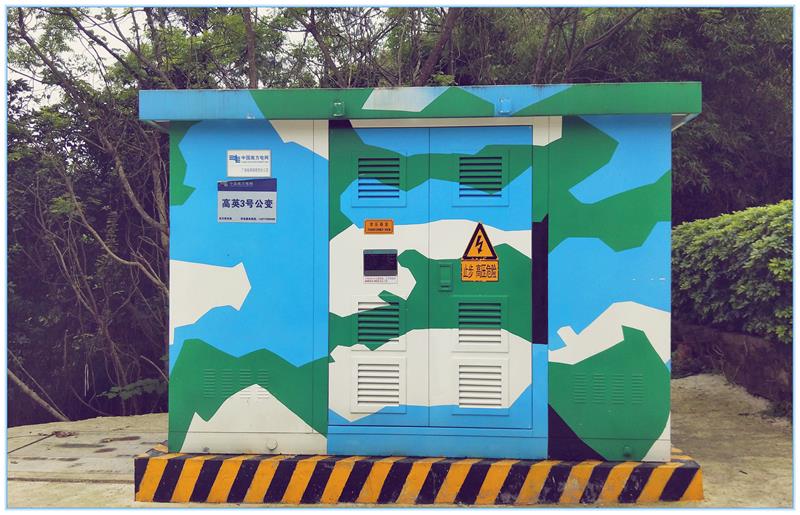

本期項目在東興市江平鎮高英山山頂新建10kV歐式箱變1座,容量315kVA,10kV線路1.419km,低壓線路0.045km。T接10kV黃竹線黃竹龍支線2#桿。
二、工程質量管理
(一)本工程積極運用南網公司《電網建設施工作業指導書》及嚴格執行《基建工程質量控制作業標準(WHS)》和《10kV-500kV輸變電及配電工程質量驗收與評定標準》。結合工程的特點,組織參建單位提前進行管理策劃、編制質量控制計劃,細化日常施工質量的監控點,實行質量旁站監督制度。加強現場施工質量巡視跟蹤和旁站監管,對關鍵工序或質量控制點進行重點預控,確保施工全工程工序控制管理。
(二)建筑、安裝工程質量優良的符合性
1、箱式變壓器:所含分部工程工程質量均驗收優良,質量控制資料完整,主要功能項抽查結果符合質量驗收規范,感觀質量綜合評價優良,啟動試運行一次成功。
2、架空線路工程:所含分部工程工程質量均驗收優良,質量控制資料完整,主要功能項抽查結果符合質量標準,感觀質量綜合評價優良,試運行正常。
三、施工組織
1、供電局領導掛帥并結合高英邊防部隊實際情況,與高英邊防部隊建立溝通機制,成立協調組,快速推進項目建設,合力推進項目精準落地 。積極推動電網發展戰略框架協議落實,取得項目路徑、配變定點落實。
2、業主項目部依據工程實際情況編制項目總體策劃,設計、監理、施工單位根據業主項目部總體策劃編制二次策劃并執行。施工單位實施過程遇到問題或難點及時匯報,業主項目部定期組織召開協調會分析、討論存在問題,及時解決問題。

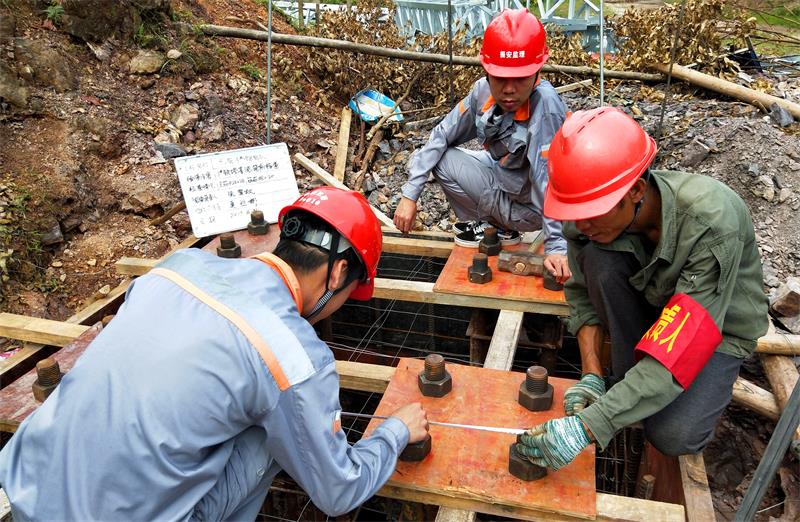

3、監理單位派專人現場監理,關鍵工序時時旁站。對照質量驗收與評定標準逐一逐項檢查,不滿足項立即督促施工單位整改,保證一次施工到位,避免重復做工。
4、設計單位安排專業設計人員全程負責跟蹤、指導,對工程設計思路、設計標準和要求進行詳細交底。
建設單位:防城港供電局
監理單位:廣西振安電力工程監理有限公司
設計單位:廣西鑫源電力勘察設計有限公司
施工單位:東興市昌泰電力工程有限公司
項目主要監理人員:總監理工程師(李 鵬);專業理工程師(林遠浩);監理員(莫勝彬、陳澤雄)

本工程位于防城港東興市江平鎮高英山山頂,高英部隊是屬于重要客戶,第一回10kV電源由10kV黃竹線供電,供電方式單一,供電線路不可靠,不滿足重要用戶的N+1供電要求。因此需對原有臺變進行改造,保證高英部隊的重要設備供電10分鐘內必須恢復供電。
本期項目在東興市江平鎮高英山山頂新建10kV歐式箱變1座,容量315kVA,10kV線路1.419km,低壓線路0.045km。T接10kV黃竹線黃竹龍支線2#桿。

(一)本工程積極運用南網公司《電網建設施工作業指導書》及嚴格執行《基建工程質量控制作業標準(WHS)》和《10kV-500kV輸變電及配電工程質量驗收與評定標準》。結合工程的特點,組織參建單位提前進行管理策劃、編制質量控制計劃,細化日常施工質量的監控點,實行質量旁站監督制度。加強現場施工質量巡視跟蹤和旁站監管,對關鍵工序或質量控制點進行重點預控,確保施工全工程工序控制管理。
(二)建筑、安裝工程質量優良的符合性
1、箱式變壓器:所含分部工程工程質量均驗收優良,質量控制資料完整,主要功能項抽查結果符合質量驗收規范,感觀質量綜合評價優良,啟動試運行一次成功。
2、架空線路工程:所含分部工程工程質量均驗收優良,質量控制資料完整,主要功能項抽查結果符合質量標準,感觀質量綜合評價優良,試運行正常。

1、供電局領導掛帥并結合高英邊防部隊實際情況,與高英邊防部隊建立溝通機制,成立協調組,快速推進項目建設,合力推進項目精準落地 。積極推動電網發展戰略框架協議落實,取得項目路徑、配變定點落實。
2、業主項目部依據工程實際情況編制項目總體策劃,設計、監理、施工單位根據業主項目部總體策劃編制二次策劃并執行。施工單位實施過程遇到問題或難點及時匯報,業主項目部定期組織召開協調會分析、討論存在問題,及時解決問題。
3、監理單位派專人現場監理,關鍵工序時時旁站。對照質量驗收與評定標準逐一逐項檢查,不滿足項立即督促施工單位整改,保證一次施工到位,避免重復做工。
4、設計單位安排專業設計人員全程負責跟蹤、指導,對工程設計思路、設計標準和要求進行詳細交底。

監理單位:廣西振安電力工程監理有限公司
設計單位:廣西鑫源電力勘察設計有限公司
施工單位:東興市昌泰電力工程有限公司
項目主要監理人員:總監理工程師(李 鵬);專業理工程師(林遠浩);監理員(莫勝彬、陳澤雄)
撰稿人:莫勝彬、陳澤雄
