欽州供電局220kV傍浦變電站擴建工程順利投運
2022-01-18 來源: 點擊:1950次

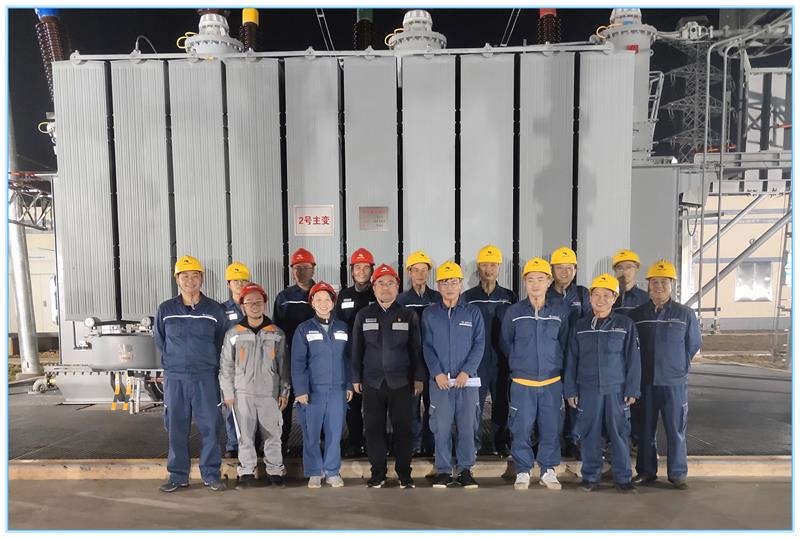

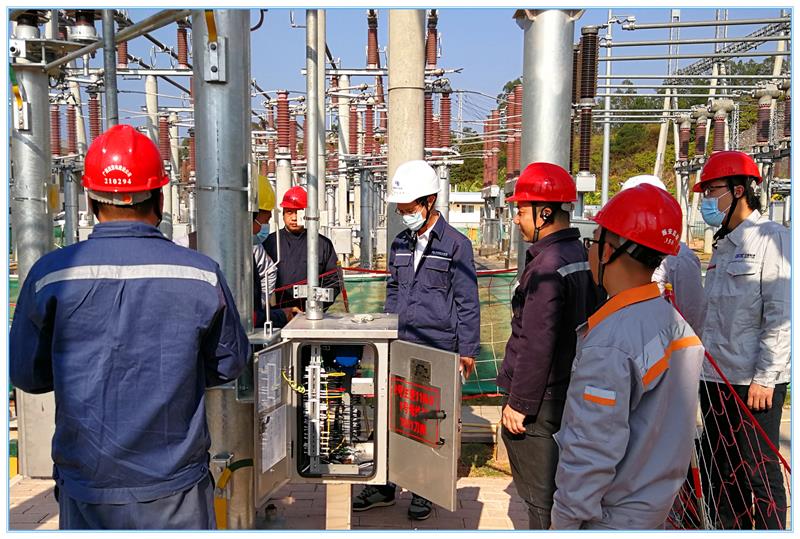

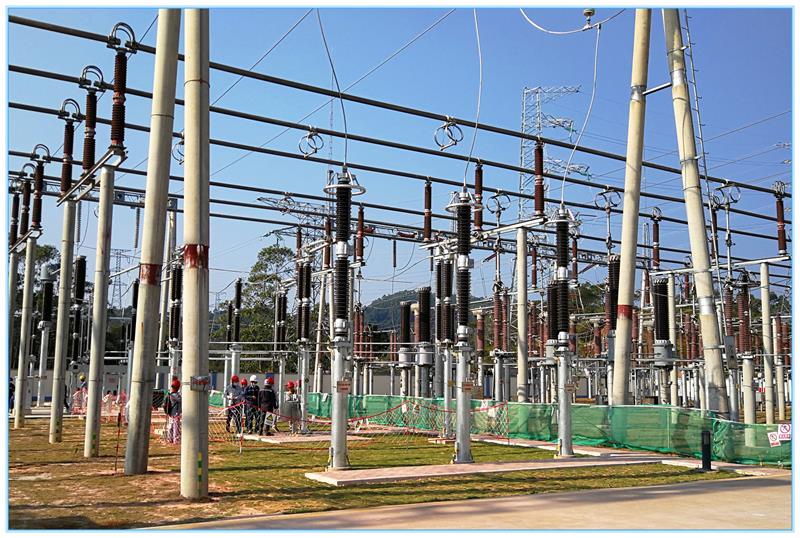

公司監理項目:欽州供電局220kV傍浦變電站擴建工程,于2021年4月25日開工,11月9日開始驗收,12月15日完成缺陷問題整改和復檢工作,12月23日召開驗收總結會,12月31日召開啟委會。2022年1月5日零點43分對擴建的2好主變進行第一次充電,1月5日20點10分本期擴建設備按照試運行方案經過投入操作后正式進入24小時試運行。1月6日,啟動投運順利完成,移交運行維護單位。
工程建設規模:本期擴建2號主變1×180MVA;擴建2號主變220kV側主變進線間隔、110kV側主變進線間隔,擴建3回10kV出線。2號主變低壓側擴建無功補償1×4×8016kVar。
建設單位:廣西電網有限責任公司欽州供電局
設計單位:廣西鴻泰勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西送變電建設有限責任公司
撰稿人:張朝平
