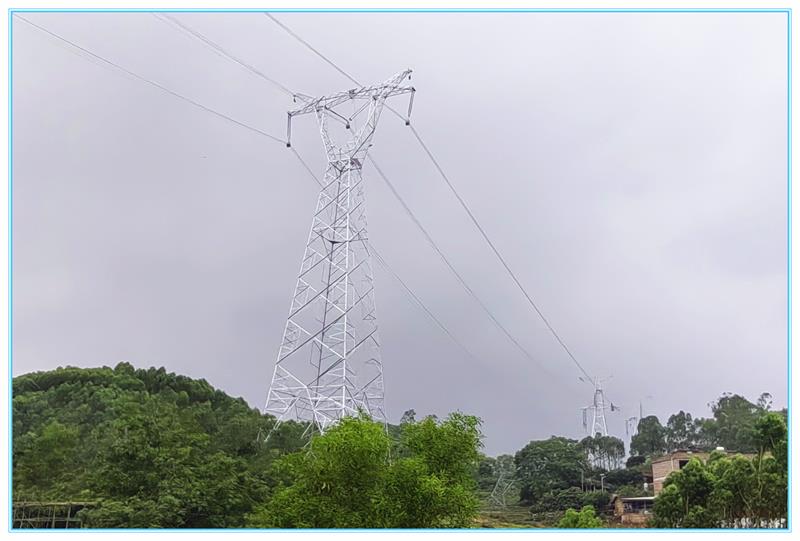

500kV南玉Ⅱ線改造工程順利投運

2024-06-07     來源:    點擊:1282次

公司監理項目:500kV新江變電站配套220kV送出工程500kV南玉Ⅱ線改造工程2024年513日順利全線投運。

工程于2024319進行基礎施工。2024420日停電組塔架線停電組塔架線施工時間緊任務重,經各參建單位的共同努力,歷經24完成竣工驗收順利投運。

本工程為了使本期配套220kV線路穿越500kV南玉Ⅱ線滿足相關規范要求,需將500kV南玉Ⅱ線進行升高改造。

工程規模:工程架空線路長度為2.012km,共用鐵塔10基,其中單回路直線塔2基,單回路耐張塔8基。

建設單位:廣西電網有限責任公司南寧供電局

運維單位:南方電網超高壓輸電公司南寧局

設計單位:廣西博陽電力勘察設計有限公司

監理單位:廣西振安電力工程監理有限公司

施工單位:廣西送變電建設有限責任公司

撰稿人:王前龍
