防城港35kV里火送變電工程順利投運
2024-11-11 來源: 點擊:645次
公司監理項目:35kV里火送變電工程于2023年8月10日開工,通過各參建方密切聯系、精誠協作,客服了沿海城市4-8月梅雨臺風季節影響,經過13個月奮戰,于2024年9月基本完工,開始進行驗收、消缺并通過復驗收。于2024年10月31日線路送電。11月1日在完成整個工程試運行操作后進入24小時試運行,試運行正常,11月2日正式移交運行管理單位,標志著35kV里火送變電工程順利投運,為廣西防城邊境經濟合作區提供強勁電力助力。
工程概況:

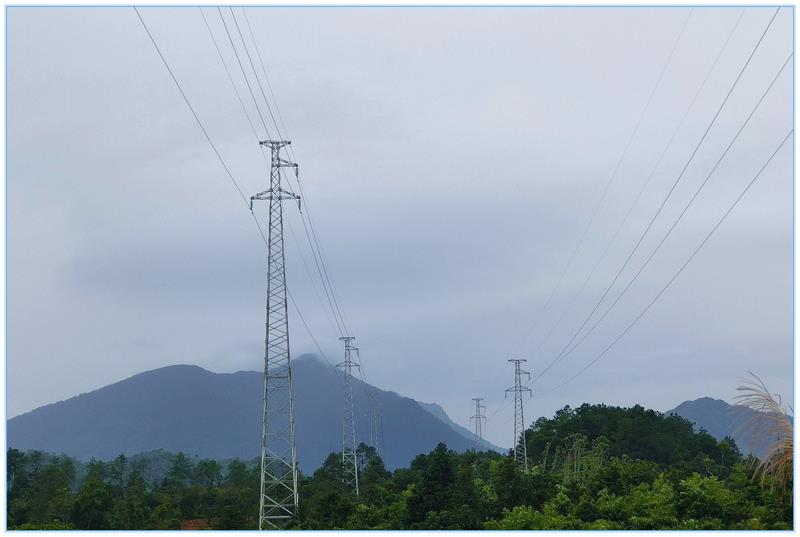

一、線路部分:那垌~里火35kV線路全長10.52km;桂香~里火35kV線路全長14.25km;兩線路鐵塔共63基。

二、變電部分:新建1號主變?nèi)萘繛?/font>1×10MVA、2回35kV電纜出線、6回10kV電纜出線、無功補償裝置1×1200kVA、站用變1臺(100+200)kVA、消弧線圈并小電阻接地裝置1×400kVA,16Ω。
建設單位:廣西電網有限責任公司防城港供電局
設計單位:廣西鑫源電力勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西嘉能電力建設有限公司
項目主要監理人員:總監理工程師張朝平,專業監理工程師沈子富,安全監理工程師陳杰,監理員兼見證取樣員范宏杰。
撰稿人:范宏杰
