220kV廣信站擴建工程主變順利就位
2025-04-18 來源: 點擊:171次

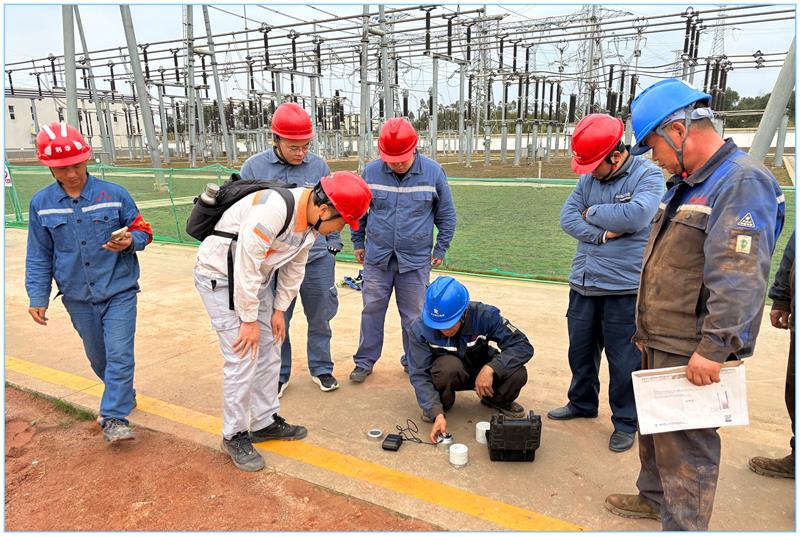

公司監理項目:220kV廣信站擴建工程,2025年3月16日,順利完成220kV主變壓器的安裝就位工作,為項目的順利運行奠定了堅實的基礎。為確保主變壓器安全高效運達現場并一次性安裝成功,業主、監理、施工、物資等項目建設相關部門提前勘察現場和運輸路線。根據勘查結果,制定詳細的運輸、就位安裝和安全保障,統籌協調現場人員的配合、布置和安全措施,并進行進場道路整修、主變位置標定、安全平臺搭設等準備工作。

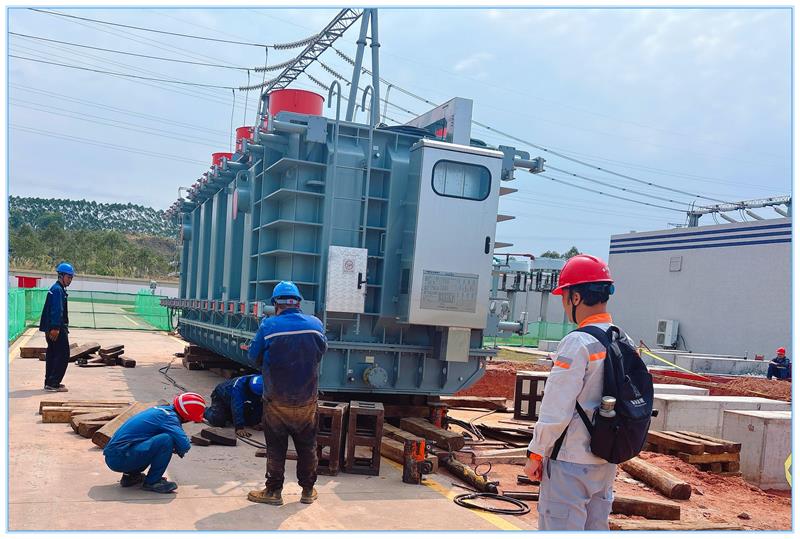

經過精密的計劃和部署,業主、監理、施工相關管理人員到位管控,克服復雜運輸、高風險的作業環境,通過有序的工作安排,實現了主變壓器一次性安裝預定位置。
本期工程在220kV廣信變電站站內擴建一臺主變壓器,主要規模如下:
主變壓器:終期3X180MVA,已建1X180MVA,本期新增1臺180MVA主變。220kV出線終期8回,已建4回,1回在建,本期維持現狀。110kV出線:終期14回,已建5回,本期維持現狀。10kV出線:終期30回,已建10回,本期新增5回。10kV并聯電容器:終期12組,已建4X8Mvar,本期新增4X8var。
主變壓器的安裝就位標志著關鍵設備的部署工作基本完成,220kV廣信站擴建項目進入了新的階段。接下來將進一步推動后續建設工作,力爭盡早實現項目的正常運行,取得預期經濟和環境效益。
建設單位:廣西電網有限責任公司梧州供電局
設計單位:廣西送變電勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西兆泰送變電工程集團有限公司
撰稿人:王永超
