220kV融安變電站擴建工程首次、電氣設備安裝前階段質量監督檢查
2025-04-30 來源: 點擊:188次

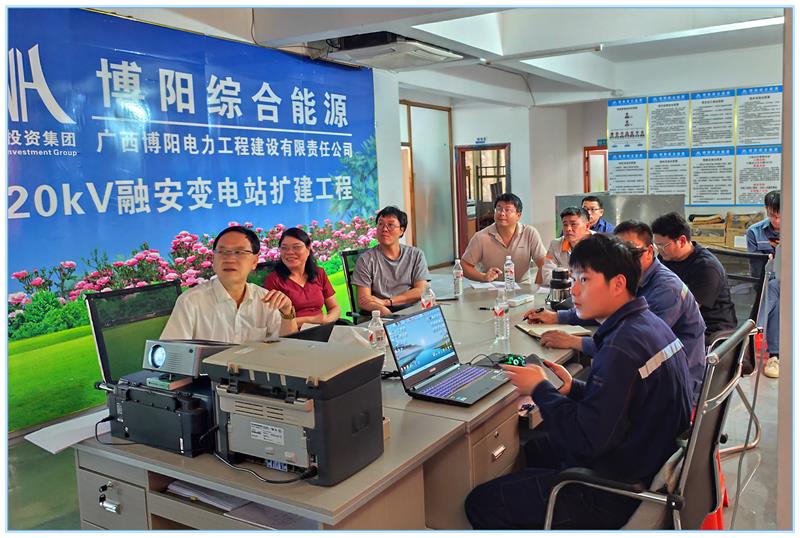

公司監理項目:220kV融安變電站擴建工程,于2025年4月16日,完成了首次變電站電氣設備安裝前階段質量監督檢查。
一、工程概況
1.主變壓器:終期2×150MVA,前期1×150MVA,本期擴建#2主變壓器1臺,容量為150MVA;220kV出線:終期6回,前期6回,本期不新增出線,本期僅建設#2主變220kV進線間隔1個;110kV出線:終期10回,前期9回(其他工程在建 1回),本期不新增出線,本期僅建設#2主變110kV進線間隔1個;10kV出線:終期20回,前期17回(其他工程在建9回),本期新增3回。
二、目前進度情況

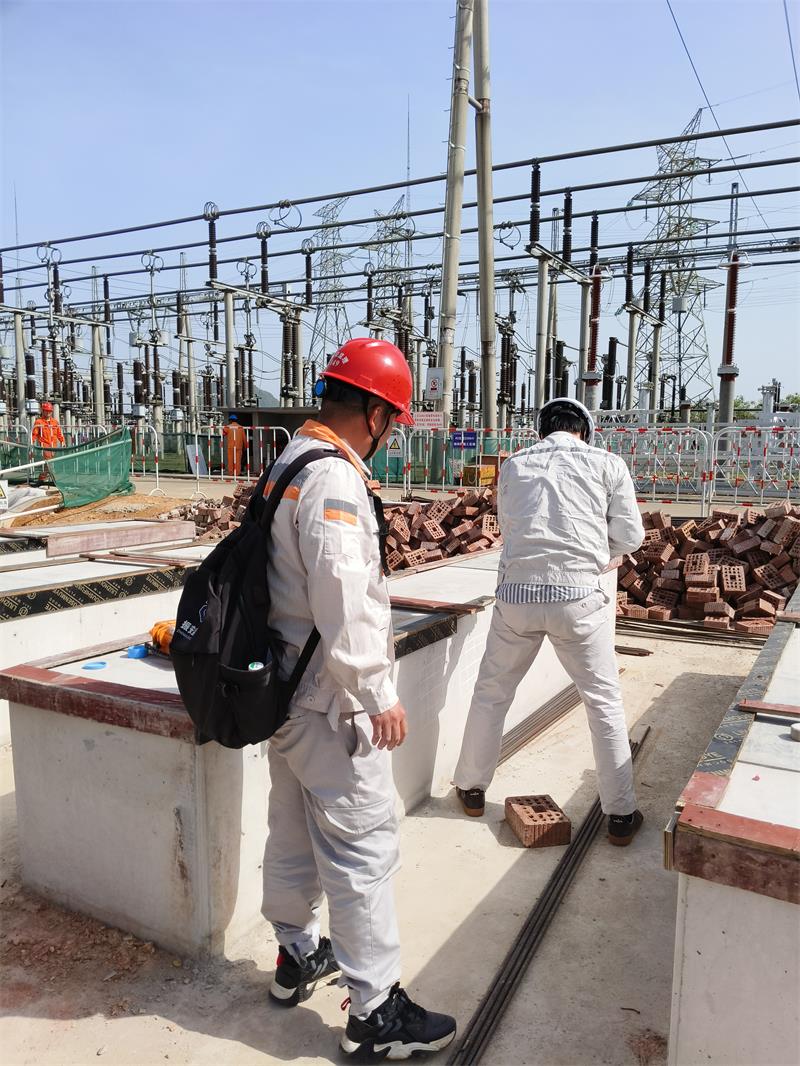

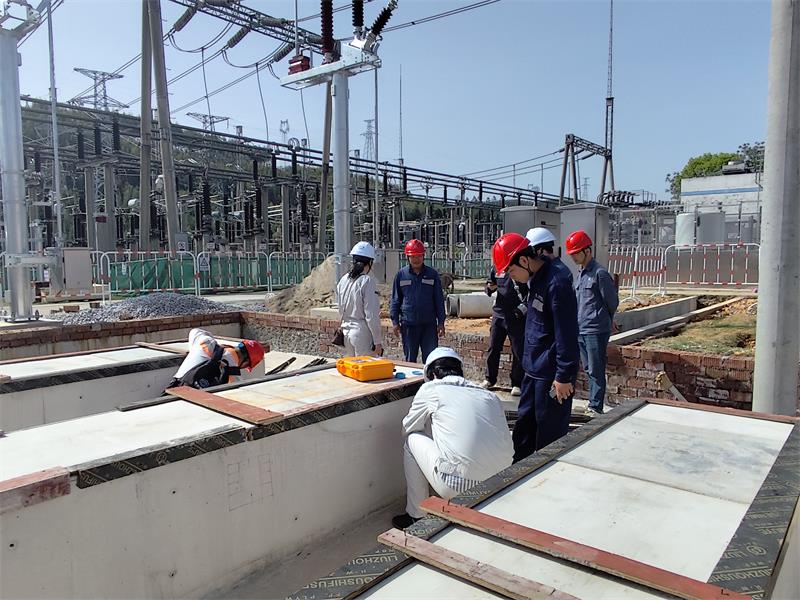

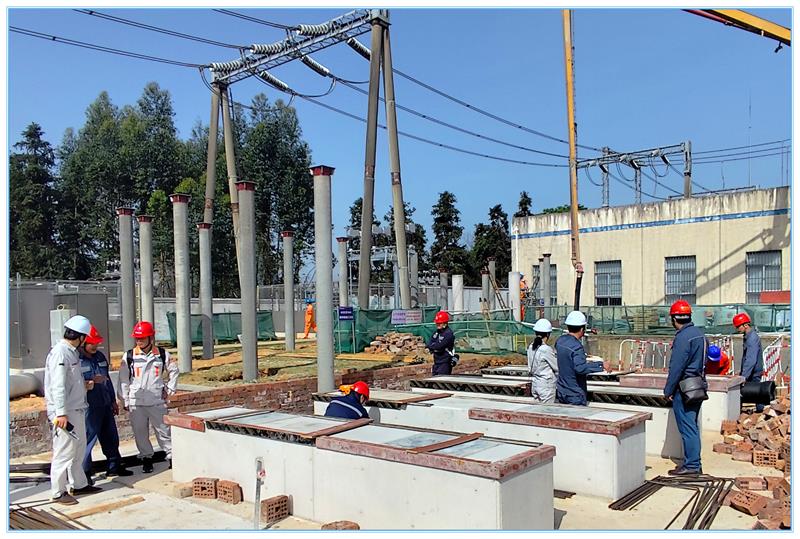

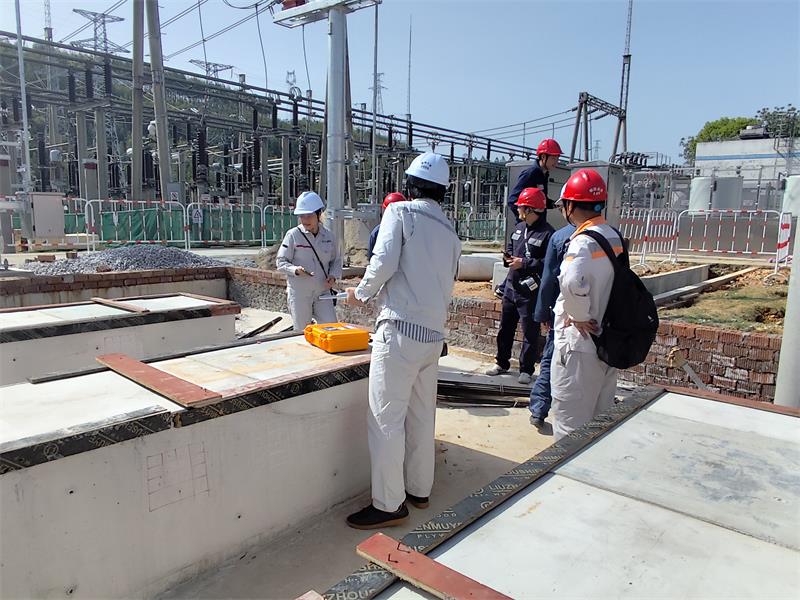

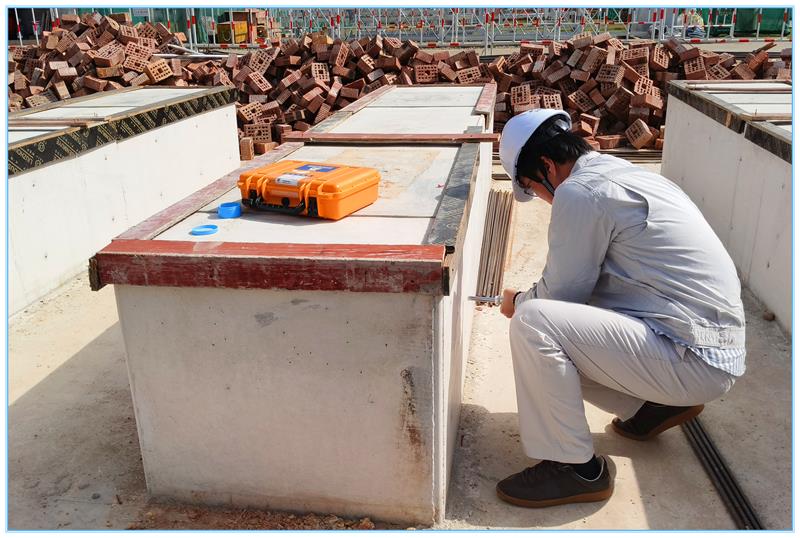

已完成#2主變220kV側間隔構支架基礎及設備基礎26個、#2主變110kV側間隔構支架基礎及設備基礎20個、#2主變10kV側間隔構支架基礎及設備基礎21個、主變基礎及油坑1組、主變構架基礎1組、消防小室及砂池2座、10kV并聯電抗器基礎2組、10kV消弧并小電阻接地成套裝置基礎2組、10kV電容器基礎2組、電纜溝400mm×400mm11米、電纜溝800mm×800mm75米、事故油池完成100%,施工,所屬各分部、分項工程均驗收合格,并通過四方驗收合格,具備首次、變電站電氣設備安裝前階段質量監督檢查條件,并于2025年4月16日,完成了首次變電站電氣設備安裝前階段質量監督檢查。經質監站對施工現場及資料進行檢查,本工程質量符合《工程建設標準強制性條文(電力工程部分)》及《工程建設標準強制性條文(建筑工程部分)》要求,同意進行入下道工序施工。
建設單位:廣西電網有限責任公司柳州供電局
設計單位:柳州電力勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西博陽電力工程建設有限責任公司
質量監督單位:廣西電力建設工程質量監督中心站
撰稿人:蔣地榮
