35kV古砦站擴建工程順利投產
2025-06-10 來源: 點擊:218次

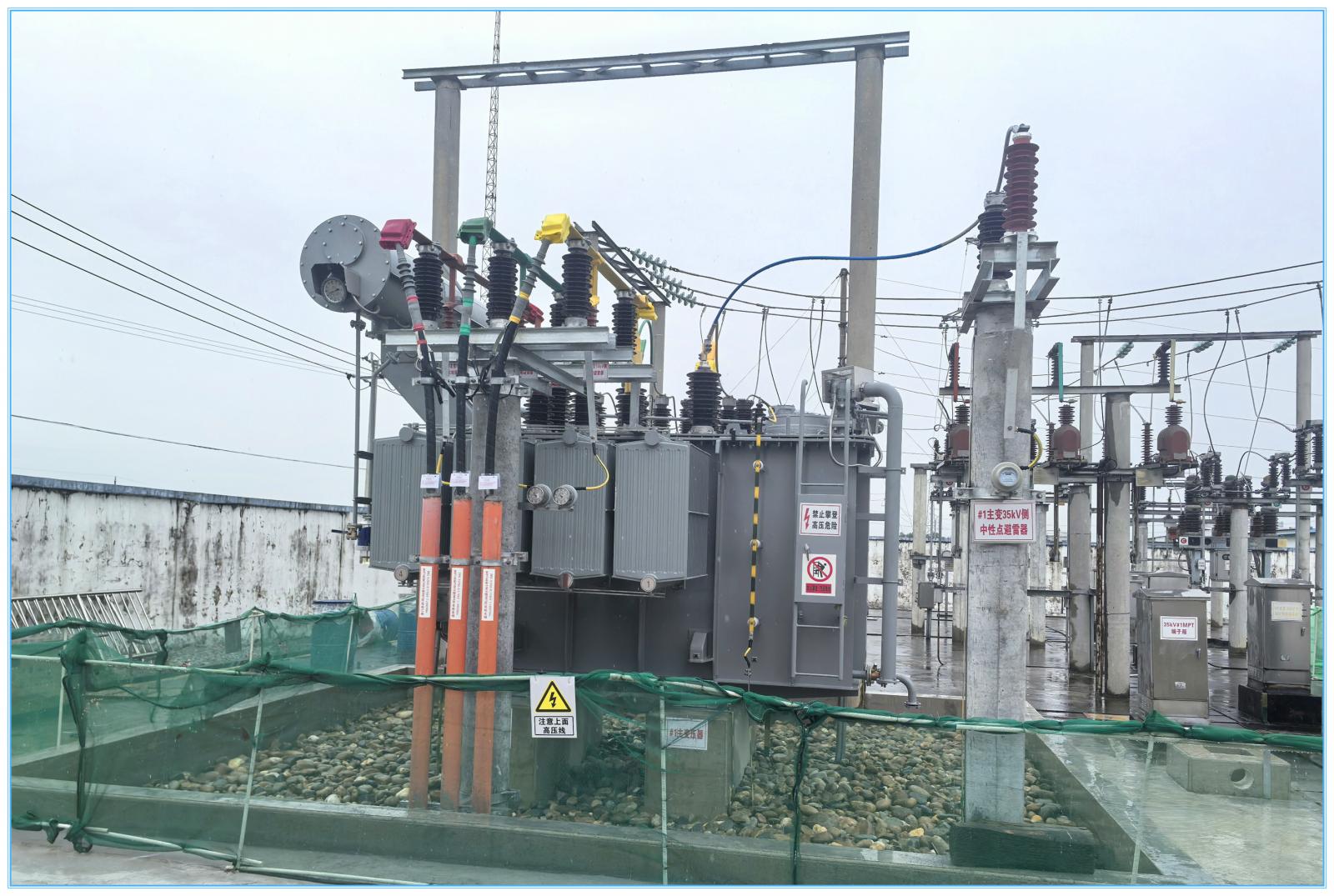

公司監理項目:35kV古砦站擴建工程,工程于2025年2月20日開工,在各個參建單位的共同努力下,#1主變的一、二次設備于2025年5月28日順利啟動投運。
工程概況:擴建10MVA主變1臺,擴建后本站主變?nèi)萘繛?0+5MVA;10kV配電裝置:本期新增1回10kV出線,建成終期8回出線,采用單母線分段接線。本期新增6面開關柜(分別為1面分段隔離柜、1面電容器柜、2面接地變柜、1面站用變柜,1面出線柜);補償裝置:本期裝設10kV并聯補償電容裝置1套,容量為1200kvar;站用變:本期新增1臺10kV站用變,容量為100kVA,安裝于10kVII段母線上。
接受本工程監理委托后,我公司選派了有豐富從業經驗且有資質的監理人員,成立包含總監理工程師、專業監理工程師、安全監理工程師、現場監理員等監理人員組成的監理項目部,并對該工程實施監理工作,同時配備必要的檢測工器具和相關指導性資料。項目監理人員通過審核施工組織設計和作業指導書、核查特種作業人員有效性、參加施工圖會審、對施工單位進行安全技術交底、見證主要材料現場取樣、檢驗進場的主要構配件和材料、監控日常作業現場的質量和安全、組織或參加隱蔽工程和分部分項工程的驗收,嚴格執行階段初檢和竣工初檢,對初檢發現的問題及時督促施工單位按要求整改,以旁站、巡視、見證等工作方式對施工全過程進行有效管控,為本工程施工質量符合有關規程、規范、設計文件及承包合同要求提供了堅實保障。
建設單位:廣西電網有限責任公司柳州供電局
設計單位:中國能源建設集團廣西電力設計研究院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西九盛建設工程有限公司
撰稿人:覃海文
